В повестке дня ­ более тридцати вопросов. Один из главных – результаты оценки эффективности реализации комплексной программы «Капитальное строительство… » за 2012 год.

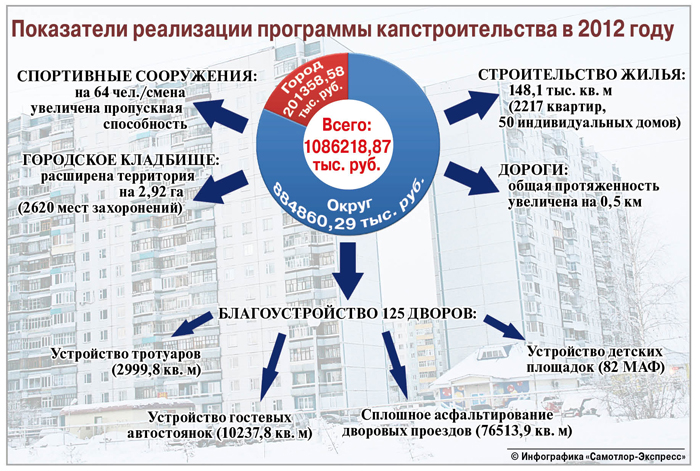

В целом на реализацию программы в прошлом году было выделено 1086218,87 тыс. рублей, в том числе: 884860,29 тыс. рублей ­ средства окружного бюджета и 201358,58 тыс. рублей ­ средства городской казны.

Как и любая другая социально ориентированная программа, «Капстроительство…» было направлено на улучшение жилищных условий, повышение качества жизни населения города путем строительства жилья и создания развитой инфраструктуры. «Ожидаемая эффективность реализации мероприятий Программы достигнута», ­ об этом в ходе работы постоянной депутатской комиссии по городскому хозяйству заявил заместитель главы администрации г. Нижневартовска по строительству Виктор Оголев, особо остановившись на двух моментах.

Инженерное обеспечение земельных участков для развития жилищного строительства обеспечило ввод 148,1 тыс. кв. м жилья, или 2217 квартир, что составляет 138,4% к объему, предусмотренного программой. В общем объеме введенного жилья 6,3 тыс. кв. м – индивидуальные жилые дома (50 домов). Если посмотреть на реализацию программы в разрезе дорожного хозяйства, то в целом за прошлый год общая протяженность нижневартовских трасс увеличена на 0,5 км. Завершено строительство автодорог по улицам: Зимняя ­ от улицы Маршала Жукова до ул. Интернациональная, протяженностью 577 п.м; №18* ­ от улицы №14* до улицы №14, пусковой комплекс №1, протяженностью 670 п.м; Профсоюзная, протяженностью
525 п.м; Нововартовская, протяженностью 535 п.м. Кроме того, в 2012 году началось строительство автодороги по улице Мира на участке от улицы Ханты-Мансийской до ул. Героев Самотлора, протяженностью 526 п.м.

За отчетный период средства городского бюджета освоены в объеме 150189,53 тыс. рублей, или 74,6% от уточненного плана по бюджету. Кроме того, на софинансирование мероприятий Программы были предусмотрены субсидии из окружного бюджета в объеме 884860,29 тыс. рублей, в том числе неосвоенный остаток прошлых лет – 244887,89 тыс. рублей. Освоено за отчетный период 731799,78 тыс. рублей, или 82,7%. Основными причинами неполного освоения бюджетных ассигнований, по словам Виктора Оголева, являются позднее поступление средств в бюджет города (IV квартал 2012 года) и ненадлежащее исполнение подрядчиками обязательств по муниципальным контрактам. Неосвоенный остаток бюджетных средств планируется освоить в 2013 году.
